: Mast für Mast – so kommt der umstrittene Bau der Uckermark-Leitung voran
Die Geschichte der Uckermarkleitung ist lang. Fast 17 Jahre dauerte es, bis es für den Bau der 115 Kilometer langen Freileitung, die durch drei Kreise in Brandenburg führt, grünes Licht gab. Doch jetzt läuft es. Nur einer kann den Bauarbeitern noch in die Quere kommen.

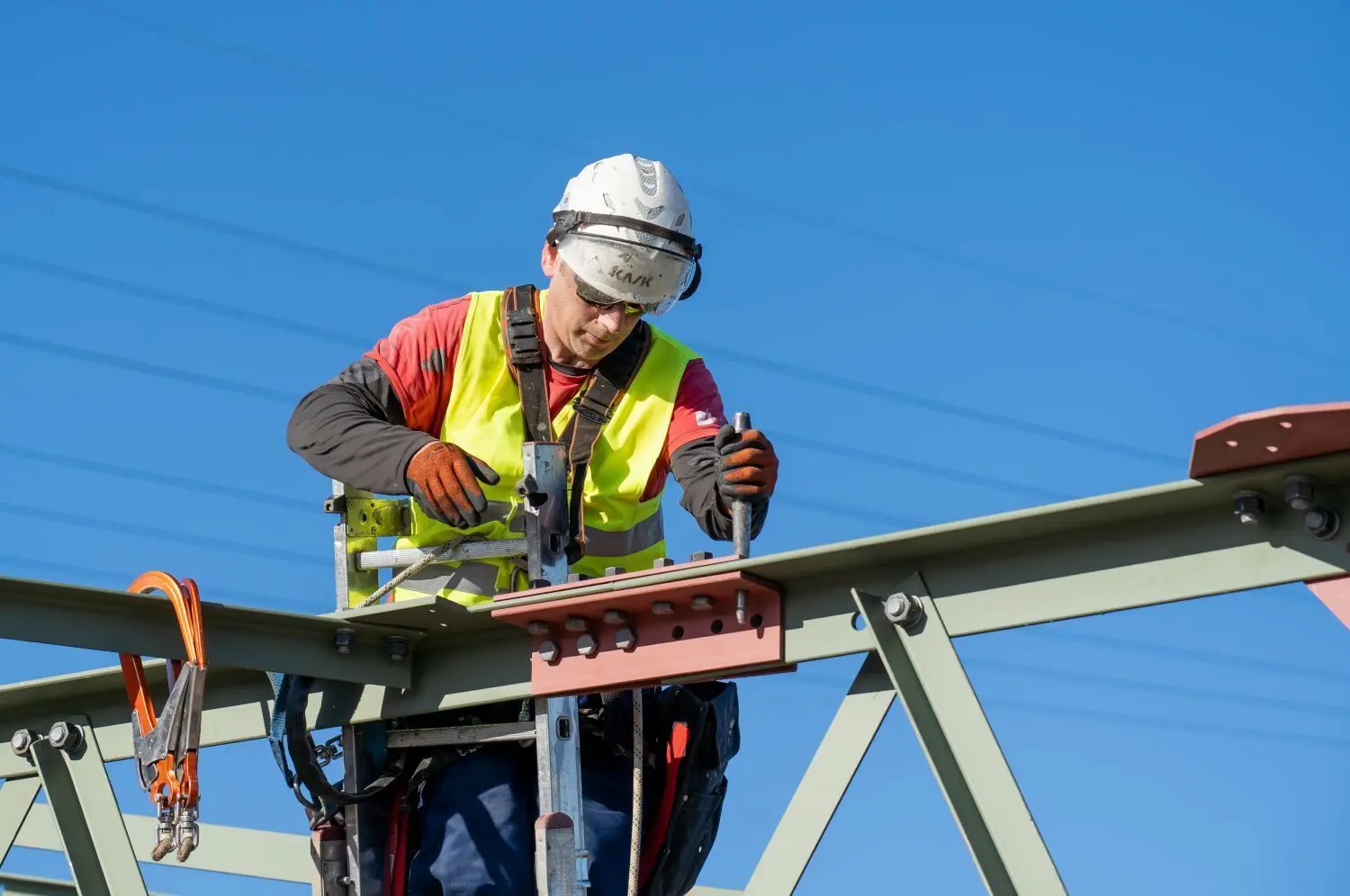

Die Montage der Maste für die Uckermarkleitung, wie hier bei Angermünde, erfolgt am Boden. Erst wenn sie fertig montiert sind, werden sie mit einem Kran aufgerichtet.
Oliver Voigt

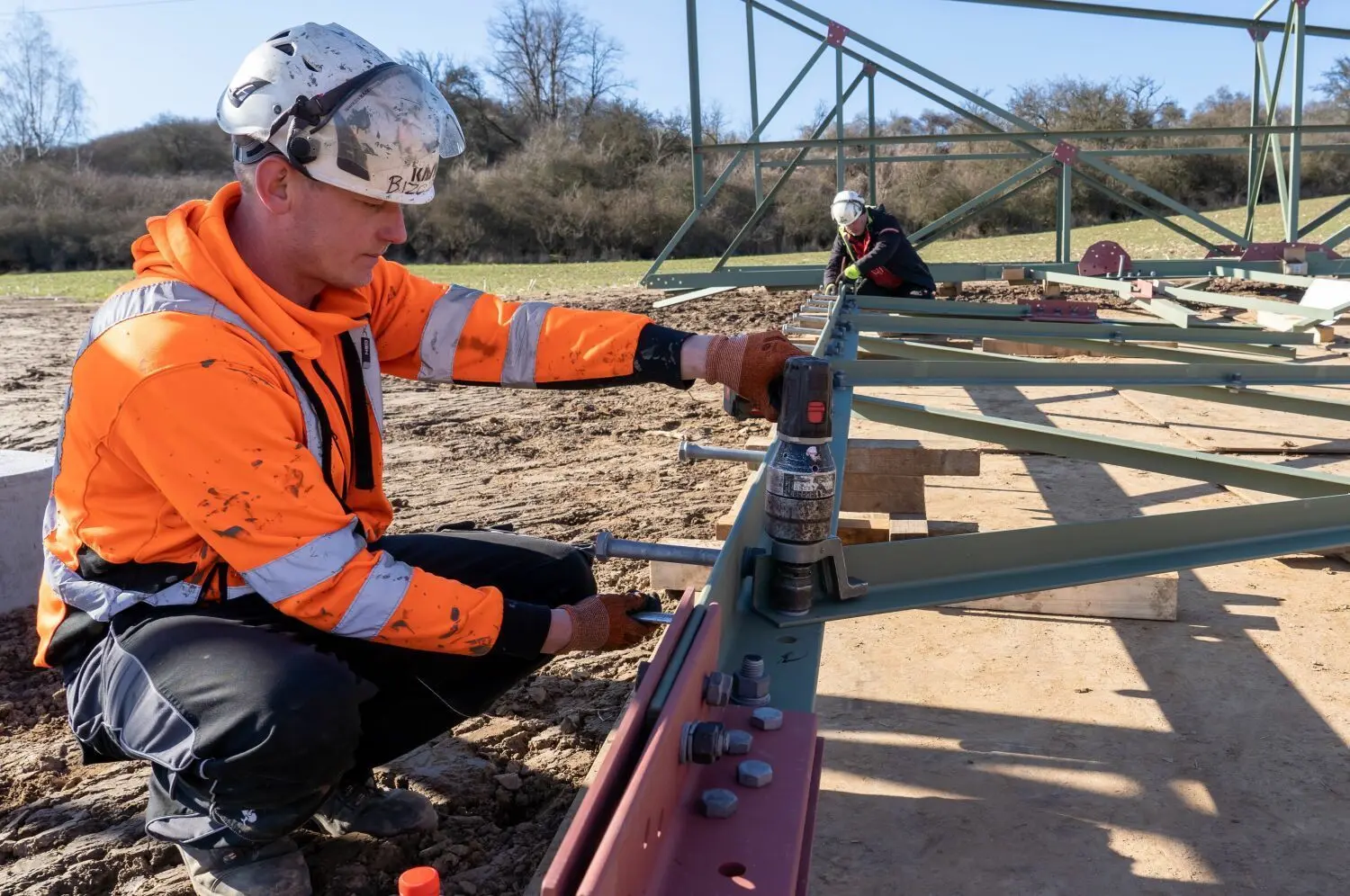

Einblick in die Mastmontage für die Uckermarkleitung.
Oliver Voigt

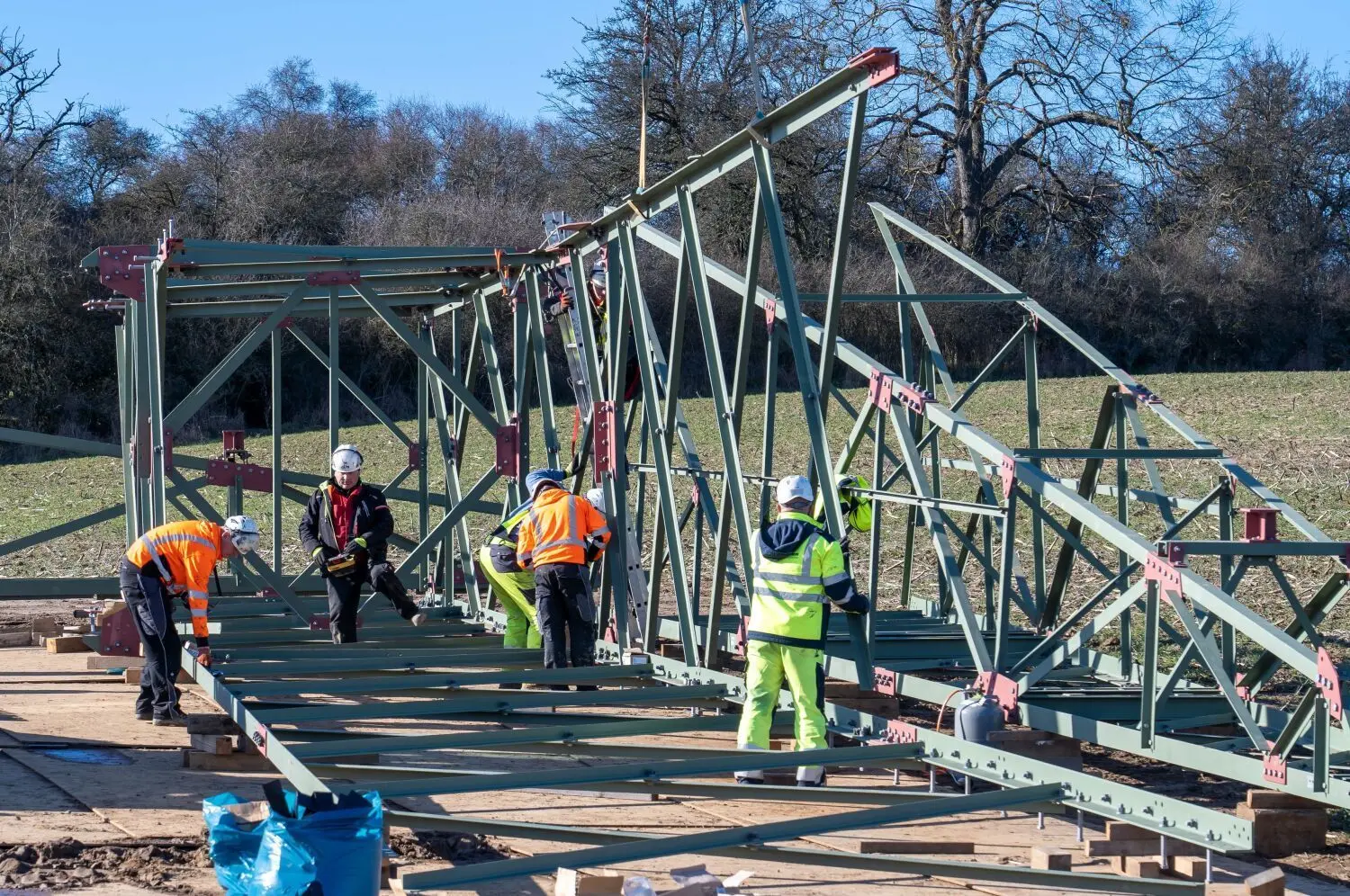

Montagetrupp auf einer Baustelle bei Angermünde: Pro Woche werden zwischen zwei und drei Masten fertig.
Oliver Voigt

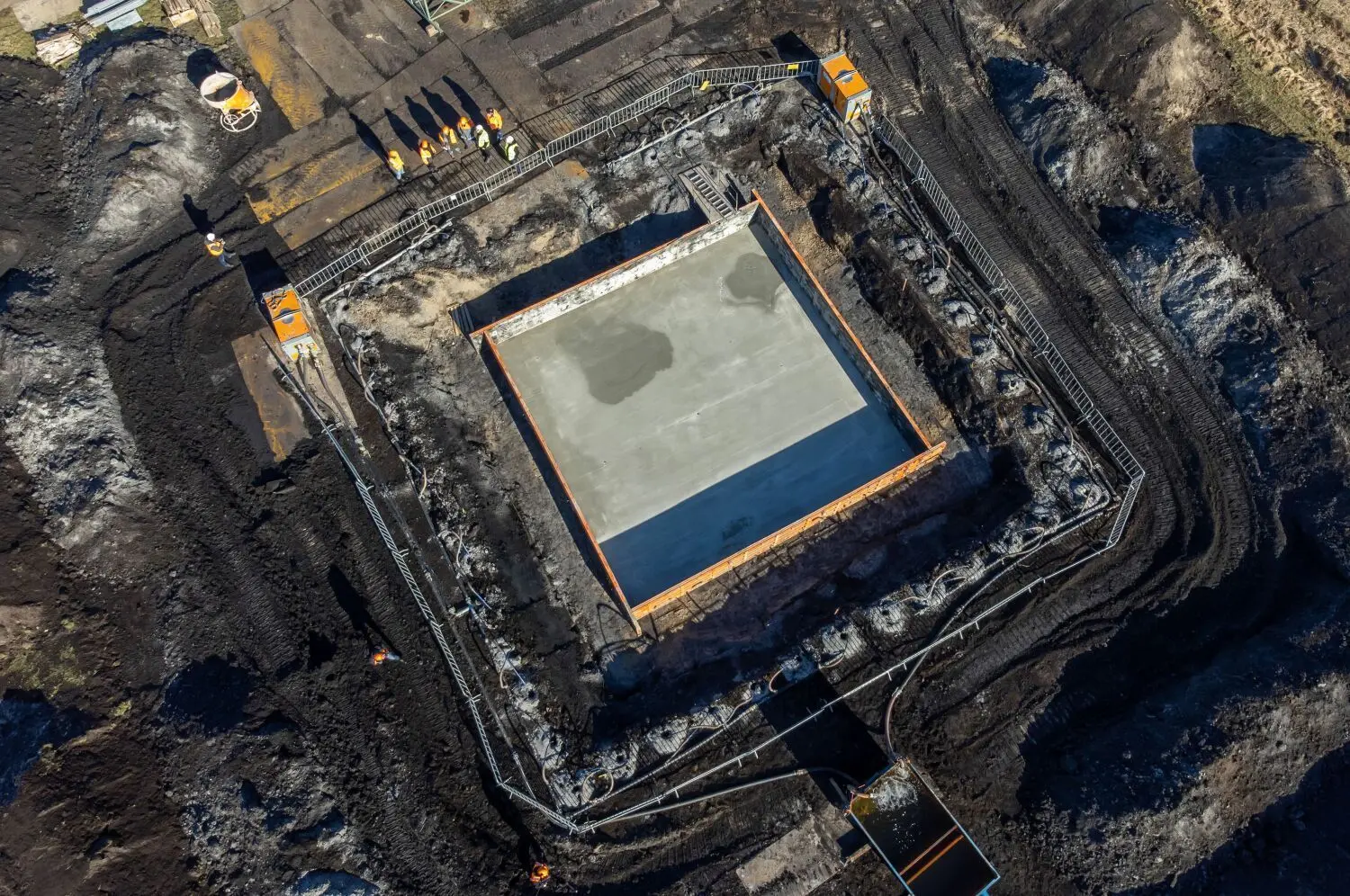

Blick von oben auf das Fundament für einen Mast bei Passow
Oliver Voigt

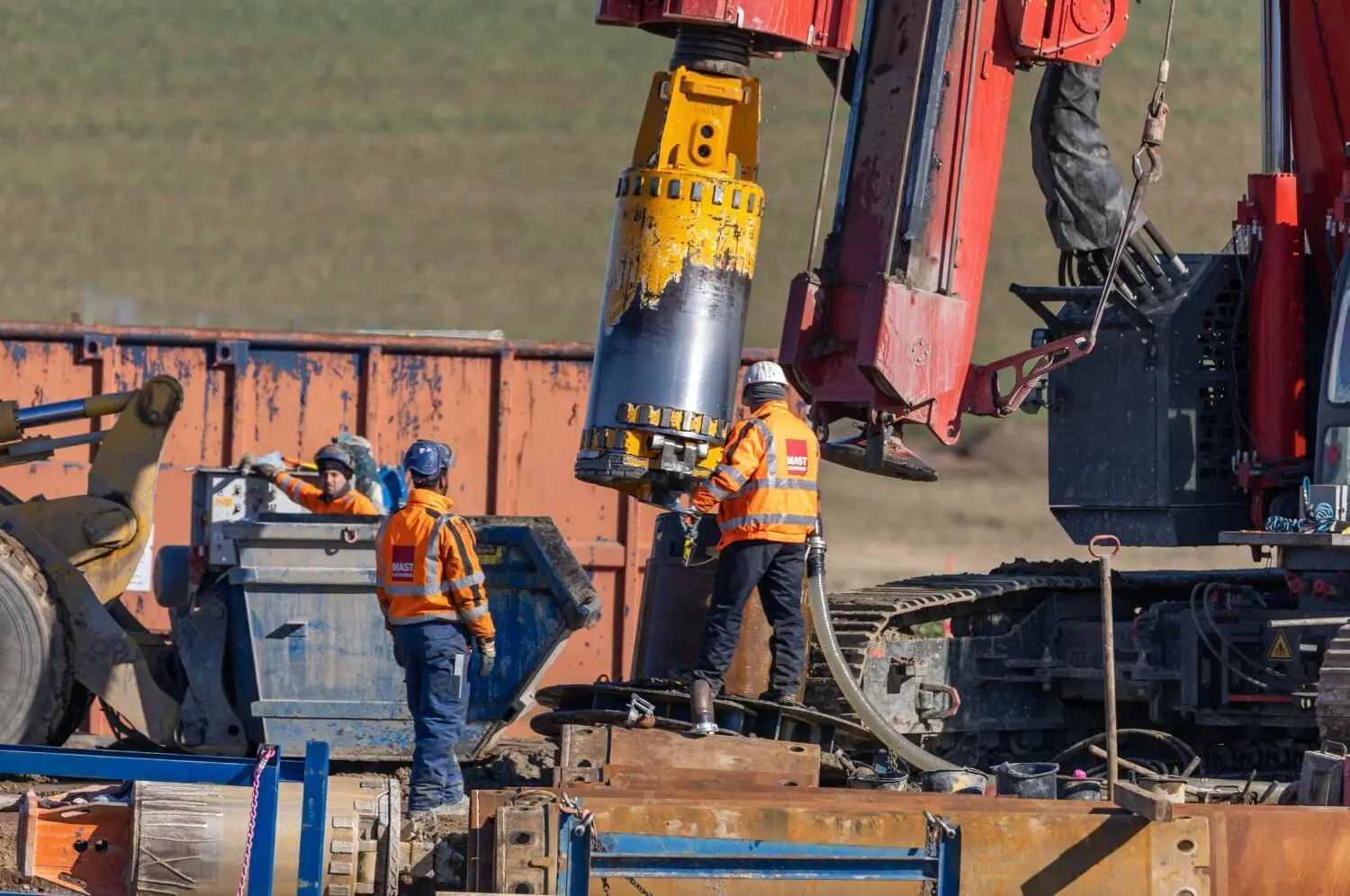

28.02.2023: Im Rahmen einer Baustellenbesichtigungstour gibt 50 Hertz einen Einblick über die Bauabläufe bei der Mastmontage für die Uckermarkleitung. Koloss: 20 Meter tief in die Erde geht der Spezialbohrer.
